Управление проектами
Живая модель календарного графика с критическим путём, план-фактный контроль с прогнозом завершения и аудит списания давальческих материалов. График строится, чтобы по нему работать, а не чтобы приложить к договору. Ниже — приёмы, из которых складывается управление: так мы планируем сроки, держим ресурсы и защищаем деньги заказчика.

План: график как модель объекта
До начала работ весь объект собирается в сетевую модель: задачи, технологические связи, окна и ресурсы. Это не «график для договора» — по этой модели потом живут.
Весь объект — на одном экране
Календарный сетевой график: сотни задач и технологические связи между ними, красным выделен критический путь — работы, за которыми следить в первую очередь, штриховкой — зимнее окно. Каждый участок — строка со своими датами начала и окончания. Заказчик видит срок всего объекта и вклад каждого участка в него.

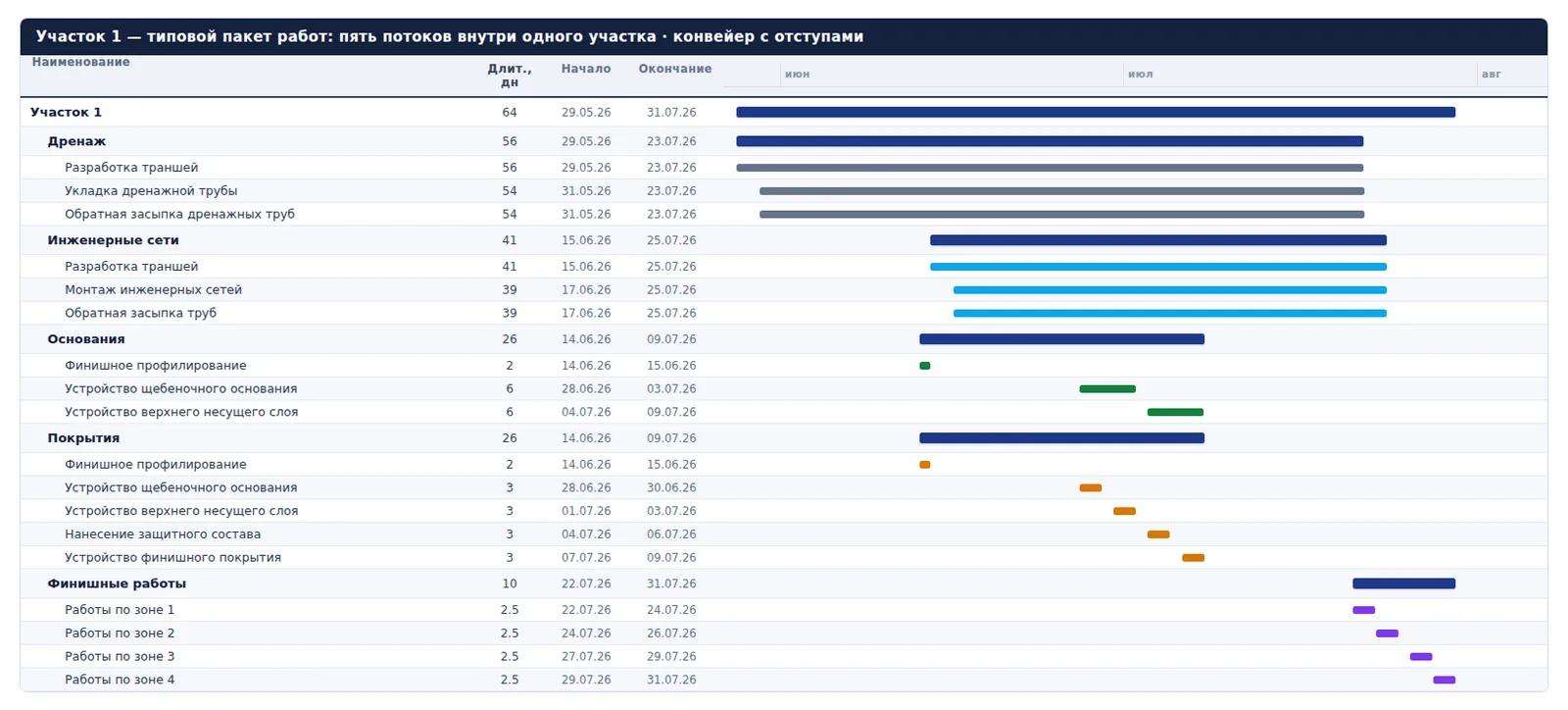

Участки идут конвейером, а не списком
Внутри участка работы идут цепочкой потоков — например: дренаж, инженерные сети, основания, покрытия, финишные работы. Связи с отступами разведены так, что бригады переходят с участка на участок волнами, не мешая друг другу. Однотипные участки собираются из одного типового пакета — график читается как конвейер, а не как перечень работ.

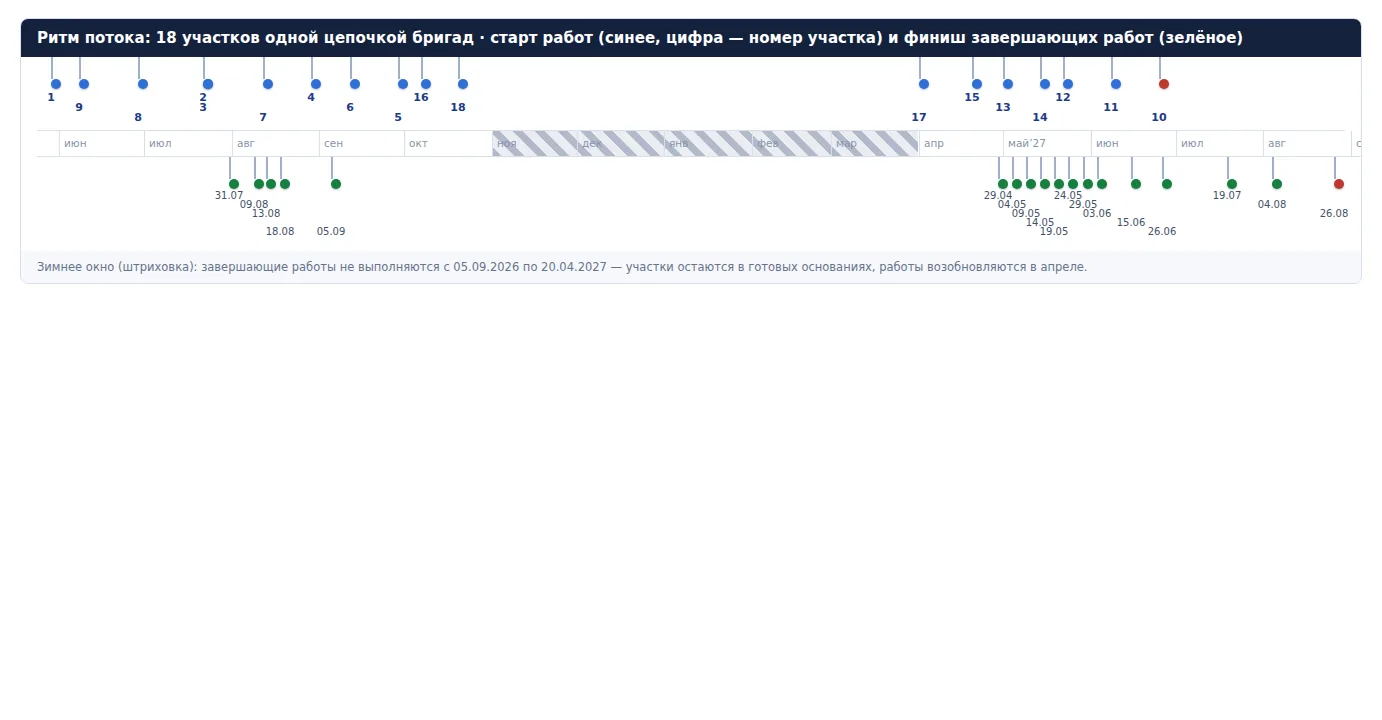

Ограничение сроков — окна, а не мощность
Главное ограничение сроков чаще не производительность, а технологические окна: например, завершающие работы не выполняются с начала сентября по 20 апреля, и участки зимуют в готовых основаниях. График строится вокруг окон заранее — а не выясняется в феврале, почему «план сорван».

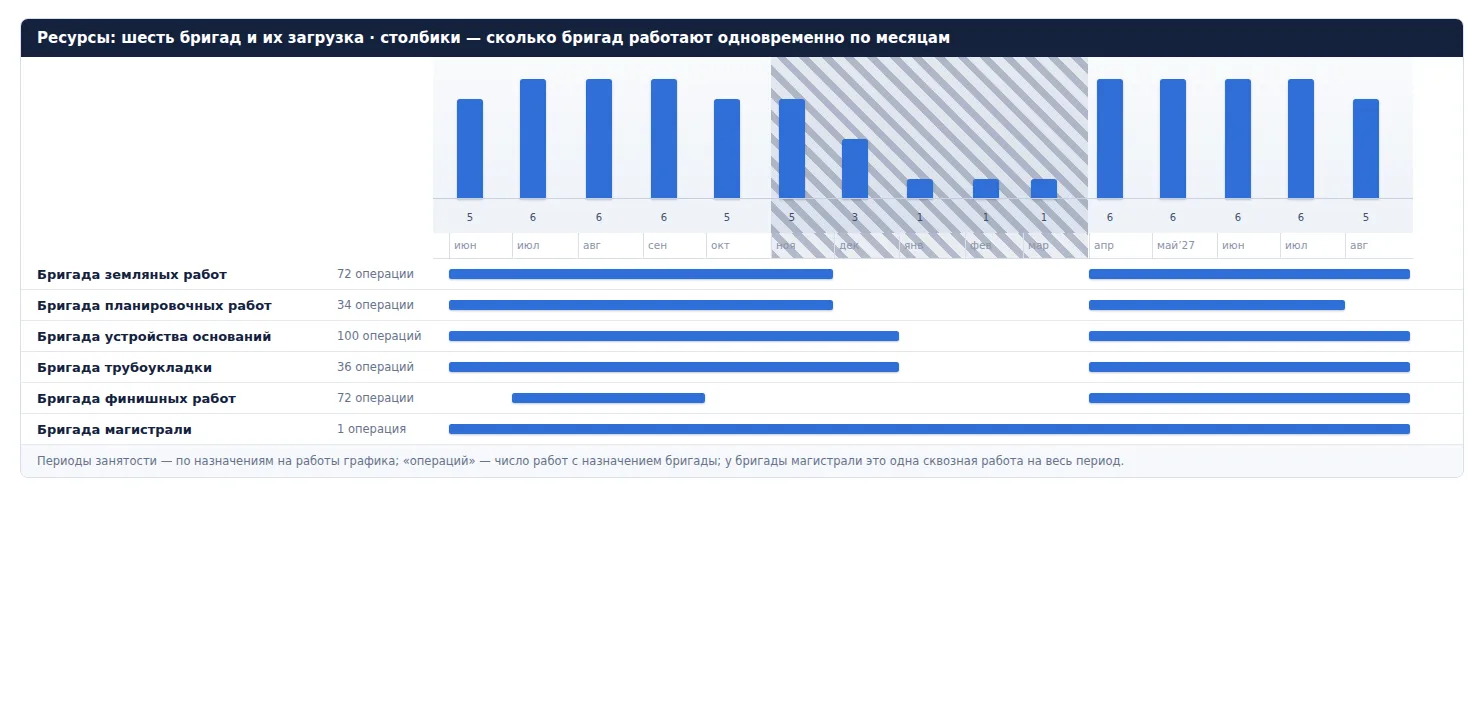

Сколько людей нужно и когда
Загрузка ресурсов по месяцам: сколько бригад работает на объекте в каждый период, у каких работ пик, а какие идут сквозняком весь срок — как магистральный трубопровод длиной в 424 дня. График отвечает на вопрос «сколько людей и техники нужно и когда» до подписания договора, а не после.

Контроль: факт, прогноз и материалы
Дальше модель работает на стройке: в неё вносится факт, прогноз завершения пересчитывается сам, а каждый списанный рубль давальческих материалов сверяется с нормой.

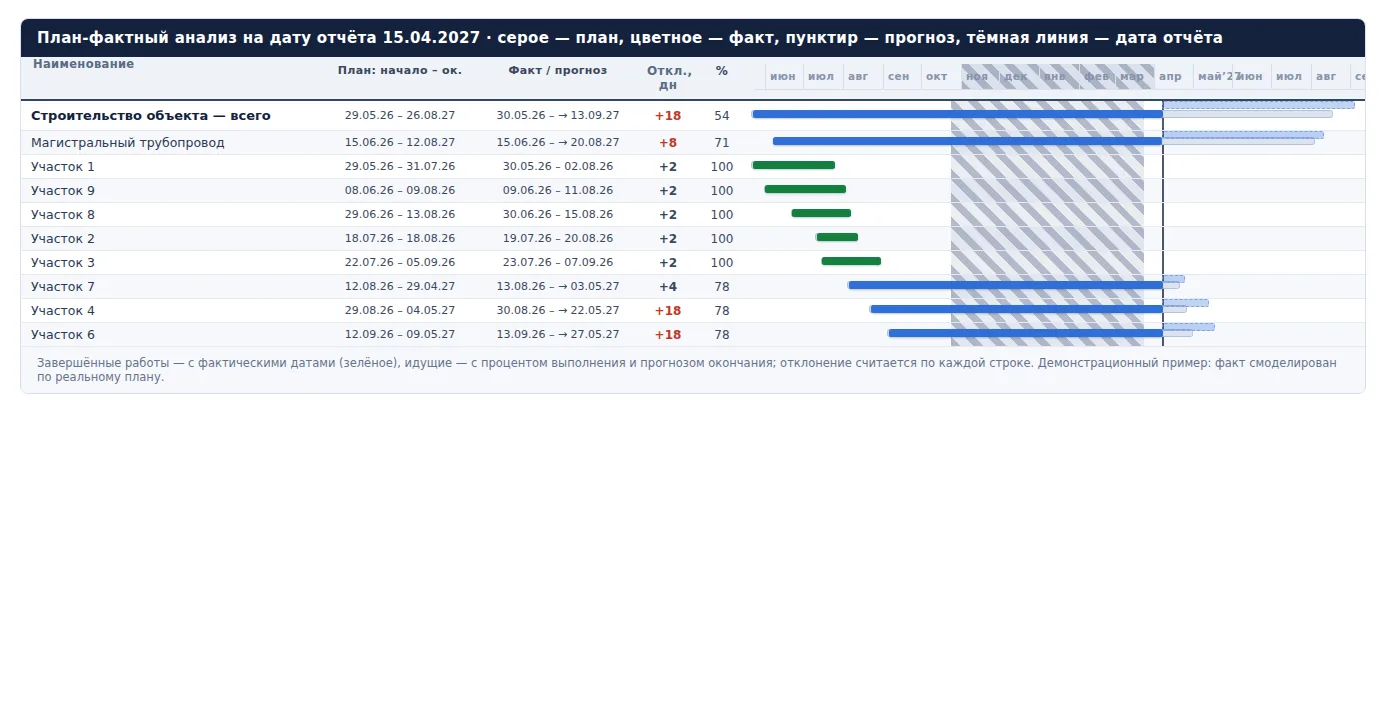

Факт живёт в той же модели
По ходу строительства в график вносятся фактические даты начал и окончаний и процент выполнения. План-фактный анализ по любому срезу — отдельная работа, участок, месяц, объект целиком: отклонение видно в момент появления, а не на совещании через месяц. После каждого обновления пересчитываются зависимые работы и критический путь.

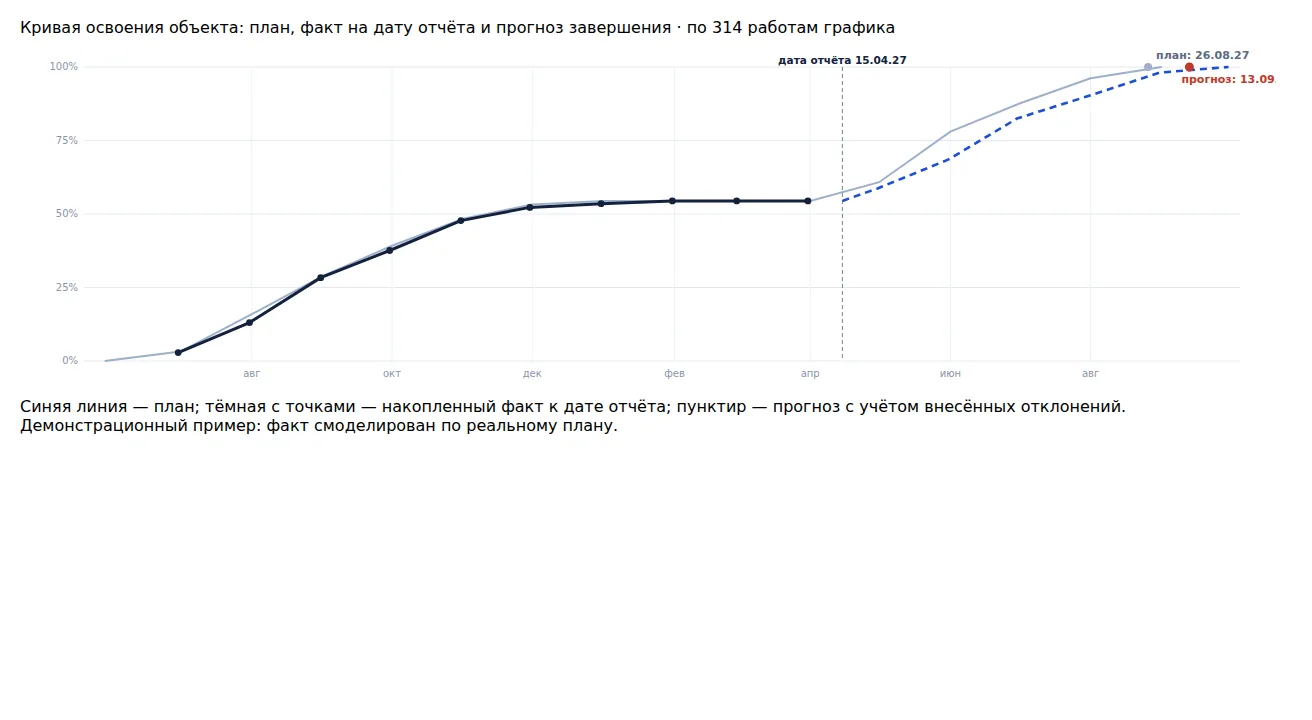

Прогноз завершения обновляется сам
Отставание одной работы автоматически сдвигает все зависимые — прогноз срока объекта пересчитывается, и решение принимается до того, как отставание станет проблемой. Кривая освоения отвечает на три вопроса заказчика одной картинкой: где мы сейчас, где должны были быть и когда закончим.

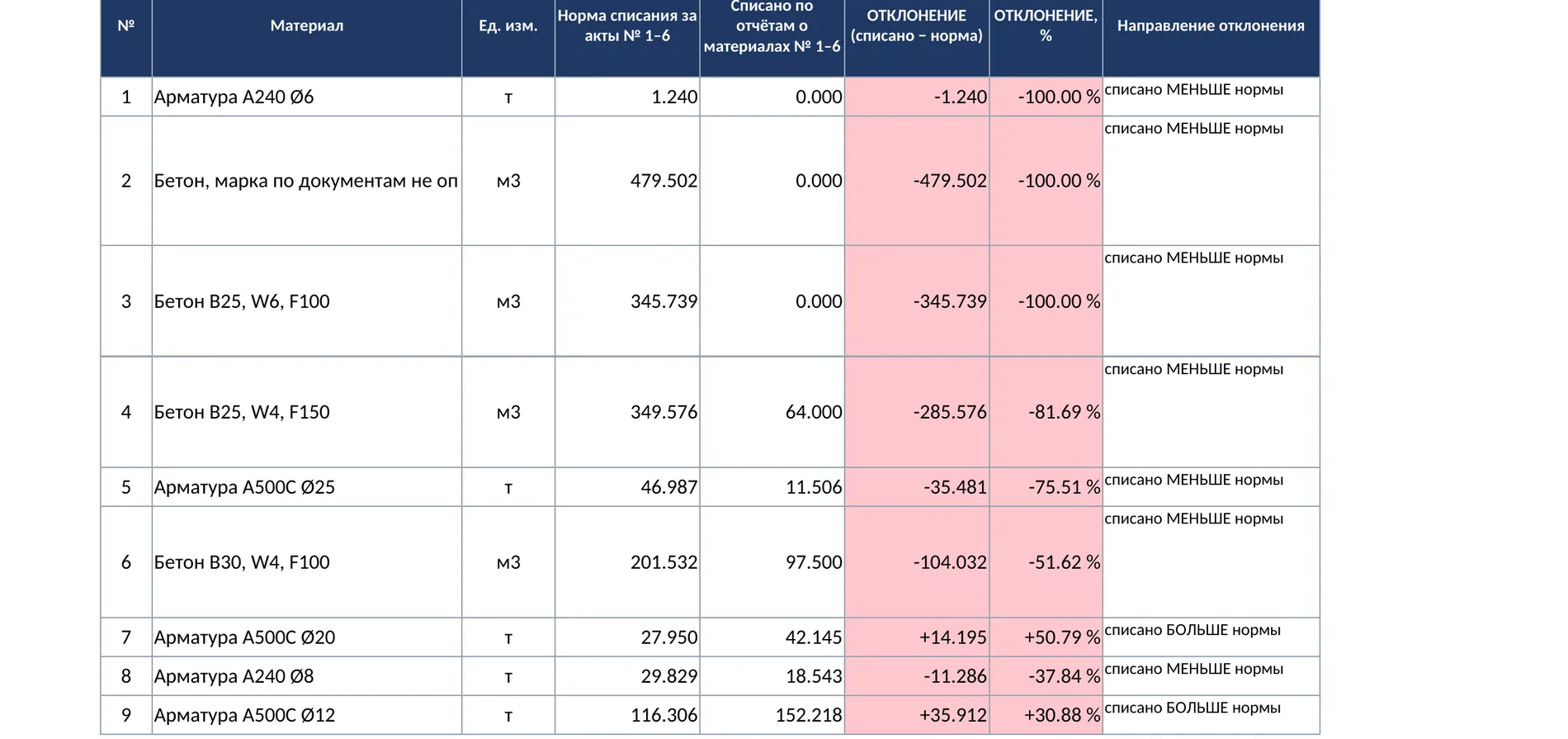

Норма против факта по материалам
Давальческие материалы — деньги заказчика, уже находящиеся в руках подрядчика. Каждый акт КС-2 и каждый отчёт о расходе сверяются с проектом и исполнительной документацией: позиция к позиции, материал к материалу. Норма выводится по двум источникам — договорному и ГЭСН; точное совпадение требуется по позициям, допуск 1 % применяется только к итогу по материалу. «Экономия» — не результат проверки: списано больше — перерасход, меньше — недовложение в конструкцию или недостоверный отчёт.

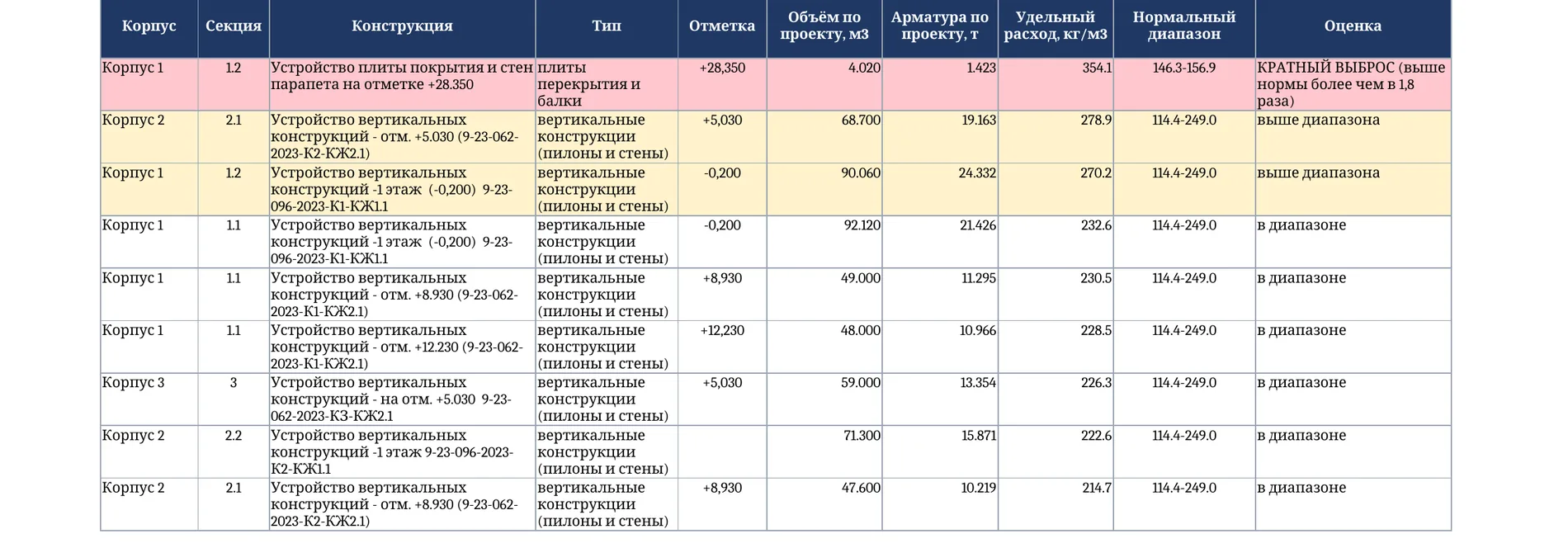

Проверяется не только подрядчик, но и проект
Цепочка проверки двусторонняя: ГЭСН и ФЕР проверяют проект, проект — отчёт подрядчика. Удельный расход арматуры по каждой конструкции сравнивается с нормальным диапазоном для её типа; марка бетона в акте не указана — она восстанавливается по исполнительной документации. Кратный выброс — вероятная ошибка проекта в объёмах или ведомости стали: её лучше поймать до оплаты акта. Позиции, по которым норму вывести нельзя, честно помечаются непроверяемыми — со списком того, что запросить у подрядчика.

Компетенции
ООО «Тера» ведёт строительные проекты на живой модели: календарный сетевой график с технологическими связями, критическим путём, зимними окнами и загрузкой бригад остаётся рабочим инструментом на всю стройку. По ходу работ в него вносится факт — фактические даты и процент выполнения, план-фактный анализ показывает отклонение в момент появления, а прогноз завершения пересчитывается сам. Параллельно проходит аудит списания давальческих материалов: акты КС-2 и отчёты подрядчика сверяются с проектом, исполнительной документацией и нормами ГЭСН — с допусками по позициям и итогом по материалу. Проверка двусторонняя: нормативы проверяют проект, проект — отчёт подрядчика. Типовые задачи: контроль сроков и ресурсов подрядчика, аудит списания материалов, график под договор или ППР, защита интересов заказчика. Работаем по Татарстану и за его пределами.
